试铺:防潮、补平、道面涂布完结,经检测到达要求之后,在田径场做一个1xlm的试铺,并仔细做好记载,意图:一是查看原资料的质量,二是依据施工现场的具体情况如温度、空气湿度及地上含水率,以断定铺装资料的最佳合作等到把握固化时间。

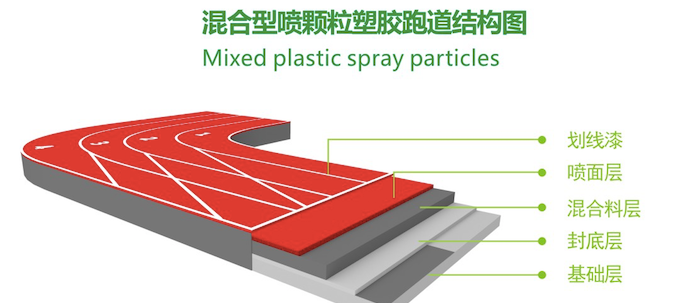

【基材摊铺】
经查看承认到达要求,即开端摊铺底胶,基材为双组份聚氨酯,固化剂(甲组份)与主剂(乙组份)的份额为1:4,再生胶粒含量<30%,按一层摊铺,厚度为9mm-lOmm厚。
【面材铺设】
面材为双组份聚氨酯,固化剂与主剂份额为1:2不合再生胶粒(黑胶粒)。基材铺设经检测契合要求之后,将固化剂与主剂及EPDM颗粒按份额混合,倒入搅拌机充沛搅拌后倒入喷涂机,由专业人员对全场进行喷涂,施工完第二天固化后整理接边,接边要平坦,喷涂好后场所要平坦,待彻底固化后开端划线。
【标志线测画】
胶面铺装完结、清洁洁净后,既可开端划线,其过程如下:1、首要复检七个根本桩点,并对差错做调校承认后,依照世界田联的规范进行测量,画出各种标志线,以此为基准,用钢尺把分道线分好,用大头针定点,再用具有一定纫性的线将各点纵横相连。
2、将线槽基准线与定位线对齐,将线漆调好后即可开端喷分道线,留意线槽底面一定要与道面紧密地贴合防止虚边。
3、将各项意图起点、终点线等列表,并依据不同项目标志线色彩不同,做好标志,用经纬仪标定于各自的方位上,一切标志物标志完,查看无遗失,用经纬仪复核一遍承认后,用钢尺采用放射线丈量法再次查看承认后,再依据不同项目用不同色彩线漆涂上述各点位线。
4、喷漆时,要重复查看喷线木盒的宽度是否契合田联的规则,如不契合应及时调整。
【留意事项】
施工期间有必要气候好,施工后4小时之内切忌有雨水,上午施工应待露珠收干后进行。塑胶跑道场所应合理运用,防止长时间荷重及机械冲击和磨擦,并阻隔热源、油污等。联系我们
